Retour aux réalisationsChaudronnerie

Confection carrière d'une unité du traitement de ciment

Conception, fabrication et montage d'une unité complète de traitement de carrière avec convoyeurs, structures métalliques et trémies de réception

----
Marrakech, Maroc
2025
720T
Acier fabriqué
20 lignes
Convoyeurs
4 mois
Délai

À propos du projet

Contexte du Projet

Réalisation clé en main d'une unité de traitement de carrière en zone désertique du sud du Maroc. Le projet comprend la fabrication et le montage de l'ensemble des structures métalliques : 20 lignes de convoyeurs à bandes croisés, trémies de réception primaire et secondaire, pylônes de support, passerelles de service et escaliers d'accès. La capacité nominale de traitement est de 400 t/h de granulats.

Défi

L'implantation en zone désertique à forte teneur en poussière imposait une conception robuste résistant à l'abrasion permanente et aux écarts thermiques extrêmes (+45°C le jour, -5°C la nuit). La logistique d'acheminement du matériel sur un site éloigné de tout centre urbain, la coordination du montage sur plusieurs fronts simultanés et l'intégration de croisements de convoyeurs à niveaux différents constituaient les principales contraintes.

Solution Apportée

Préfabrication maximale en atelier (éléments prémontés de grande dimension) pour réduire les interventions de soudure sur site. Galvanisation à chaud de toutes les structures secondaires et revêtement époxy bi-composant sur les structures primaires. Conception modulaire permettant un transport par convoi standard. Utilisation de tôle abrasion-résistante AR400 pour les zones de chute des granulats. Coordination par planning Gantt avec 4 équipes de montage simultanées.

Résultats

Unité mise en service en 4 mois, capacité de 400 t/h atteinte dès les premiers essais. Zéro incident de sécurité durant toute la phase de montage. Le client a confié à OUSAMO l'extension de la ligne avec 3 convoyeurs supplémentaires.

Processus de réalisation

1

Études & Conception

3 semaines

BIM et plans d'exécution

Modélisation BIM complète de l'unité intégrant les 20 lignes de convoyeurs, les pylônes de support, les trémies et passerelles. Calculs de charges dynamiques liées aux bandes chargées en granulats et aux vibrations des équipements. Définition des sections de profilés HEA/HEB, des boulonnages HR et des fondations. Optimisation des croisements de convoyeurs pour minimiser les hauteurs et faciliter l'entretien. Plans de détail transmis à l'atelier avec repérage systématique de chaque pièce.

2

Fabrication Atelier

8 semaines

Découpe, assemblage, peinture

Découpe plasma CNC et oxycoupage des tôles AR400 pour les goulottes et zones d'impact. Assemblage des chevalets de convoyeur sur gabarits dimensionnels garantissant la précision d'entraxe. Soudure MIG/MAG semi-automatique pour les assemblages de structure et TIG pour les zones critiques. Grenaillage SA 2.5 de toutes les surfaces puis application d'un système epoxy polyuréthane 3 couches (250 µm). Pré-assemblage de sous-ensembles complets pour réduire le temps de montage sur site.

3

Logistique & Transport

2 semaines

Convois vers site désertique

Organisation de 12 convois de transport vers le site désertique, dont 3 convois exceptionnels pour les éléments de grande portée. Coordination avec les autorités routières pour les autorisations de transport. Stockage et organisation du matériel sur plateforme de pré-montage installée à l'entrée du site. Fourniture d'un atelier de soudure mobile avec groupe électrogène pour les travaux in situ. Gestion des stocks de consommables et matériaux dans des conditions de chaleur extrême.

4

Montage sur Site

8 semaines

4 équipes simultanées

Implantation des fondations béton et pose des platines d'ancrage avec nivellement laser. Levage des pylônes de support par grue mobile 60T et 80T selon la portée des éléments. Assemblage des chevalets et pose des longerons de convoyeur avec vérification des alignements par fil tendu et niveau optique. Montage des trémies de réception primaires, des goulottes de transfert et des capotages anti-poussière. Installation des passerelles de service avec garde-corps et escaliers anti-dérapants galvanisés. Raccordements mécaniques des équipements rotatifs (motoréducteurs, tambours, rouleaux).

5

Mise en Service

2 semaines

Tests et réglages

Tests à vide de chaque convoyeur avec vérification du suivi de bande, du centrage et des dispositifs de sécurité (arrêt d'urgence, anti-retour, détecteur de déport). Mise en charge progressive par paliers de 25% de la capacité nominale avec relevé des températures de paliers et mesures vibratoires. Réglage final des racleurs de bande et des jupe d'étanchéité aux points de chute. Essais à pleine charge 400 t/h continus pendant 8 heures avec enregistrement des paramètres. Formation des équipes de maintenance client et remise du dossier technique complet.

Technologies

Tôle AR400 anti-abrasion
Convoyeurs à bande
Charpente HEA/HEB
Galvanisation à chaud
Grenaillage SA 2.5
Soudure MIG/MAG

Équipe projet

Ingénieur projet
1
Chaudronniers
8
Soudeurs TIG/MIG
4
Contrôle qualité
2

Informations

Client
----
Localisation
Marrakech, Maroc
Catégorie
Chaudronnerie
Année
2025

Points forts

  • 20 convoyeurs à bandes sur structures métalliques
  • Trémies de réception et de distribution
  • Passerelles et escaliers d'accès intégrés
  • Charpentes supports anti-poussière
  • Structures adaptées terrain aride désertique
  • Montage en site éloigné sans interruption

Galerie du projet

Cliquez sur une image pour voir en plein écran et naviguer

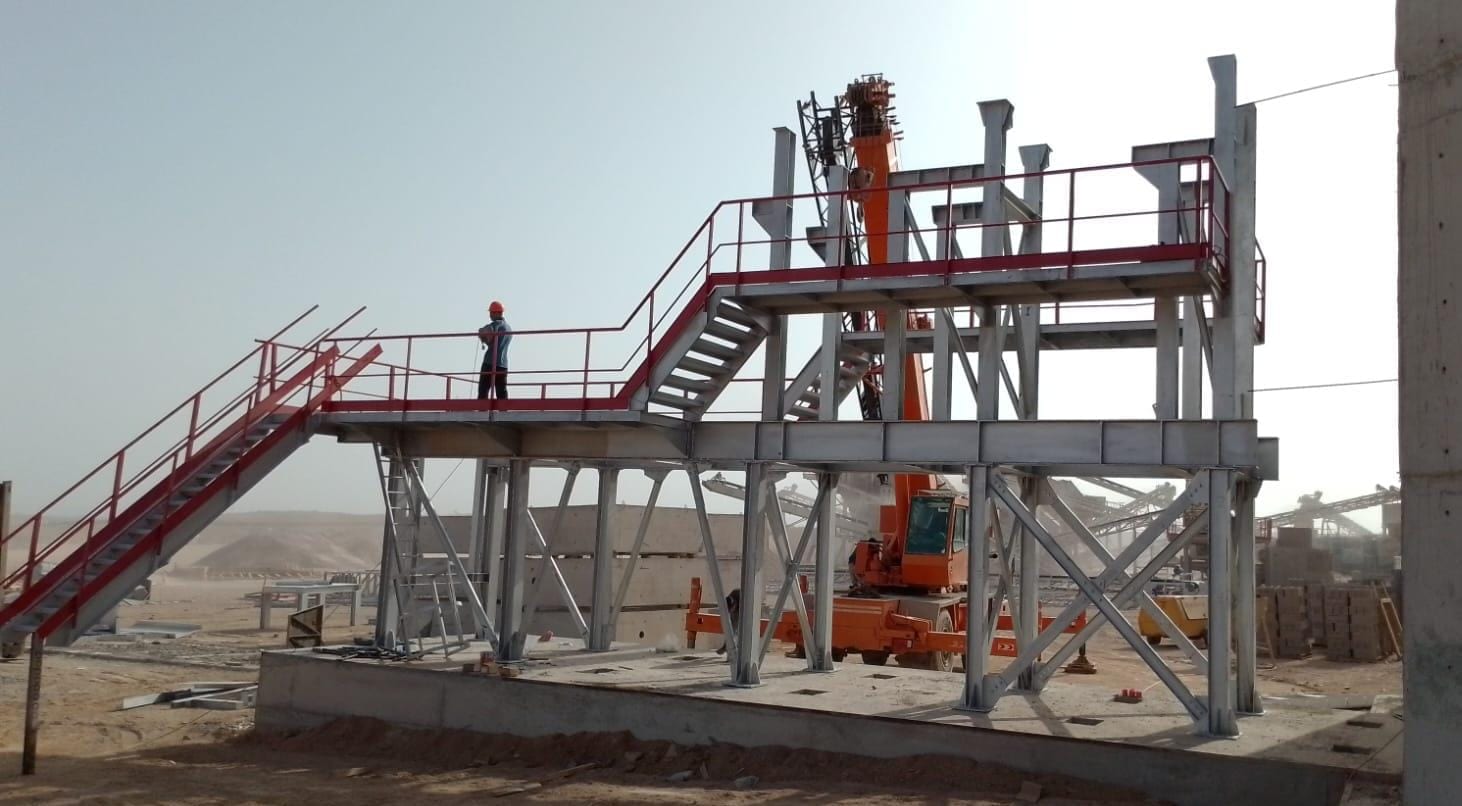

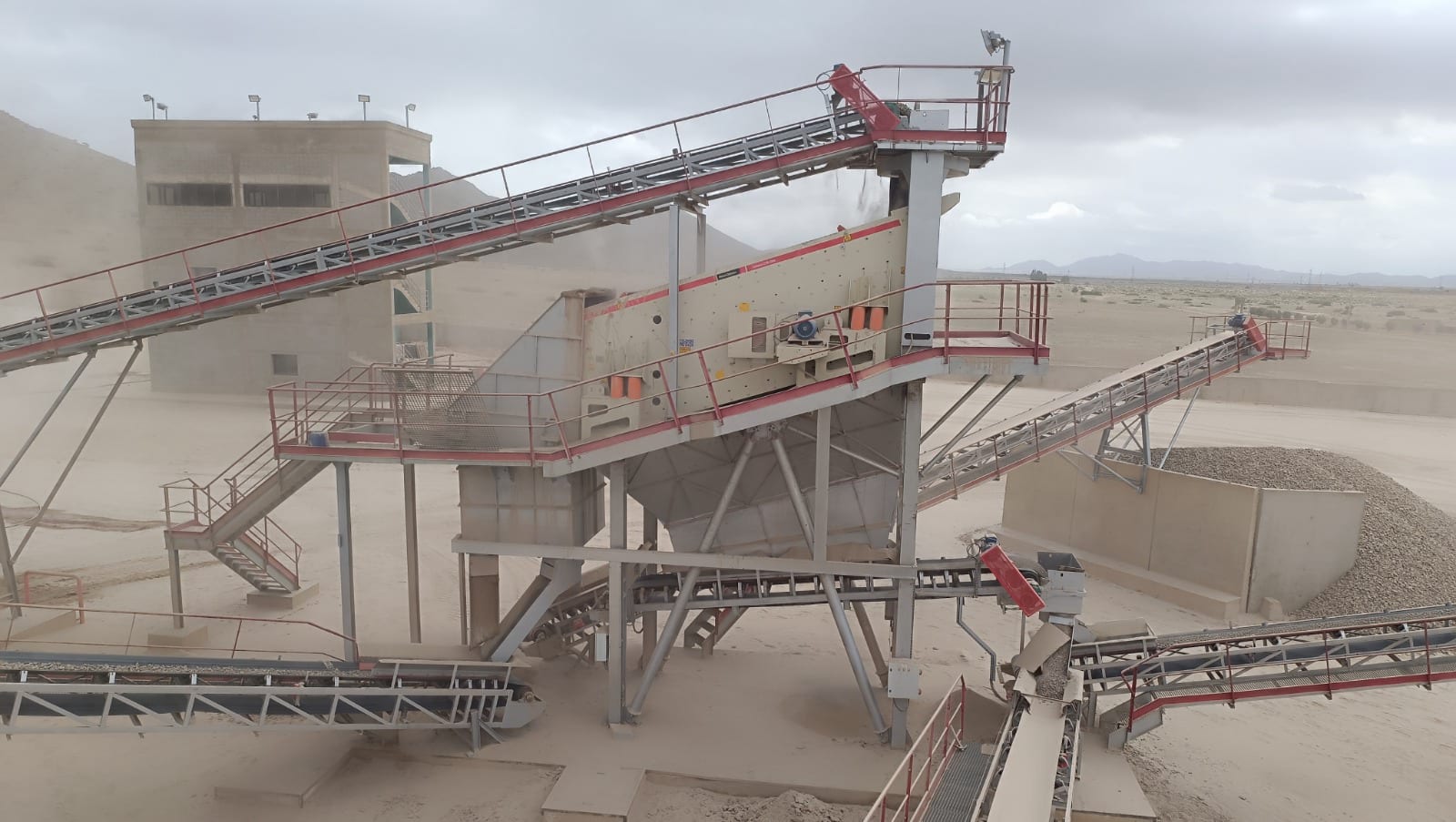

Confection carrière d'une unité du traitement de ciment - Image 2
Confection carrière d'une unité du traitement de ciment - Image 3
